近日,能研院自控与数智化中心在重大能源参建项目和DCS自主可控改造领域接连取得突破性进展:上海重燃保障机组F级燃机项目顺利完成168小时连续运行试验,向商运投产迈出关键一步;同时,由能研院总承包的本溪电厂2号机组DCS自主可控改造项目也圆满完成168小时试运,自主可控改造攻坚战再下一城。

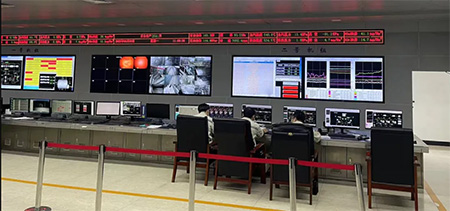

2025年6月28日9时30分,上海重燃保障机组项目集控室内掌声雷动——主控室显示屏上"168小时连续运行"倒计时归零,标志着F级燃机顺利通过168试运。能研院作为主要参建单位,负责上海重燃保障机组的DCS组态及调试、涉网试验、基建期技术监督、智慧电厂建设等工作,为机组顺利通过168小时试运提供了坚实保障。
在项目初期,智能控制团队开展重燃保障机组的DCS系统功能设计咨询、P&I图审查、交互信号设置等工作,确保重要参数冗余可控,为机组调试打下扎实基础。在DCS组态阶段,项目组从DCS系统功能块测试到画面和逻辑组态,分工明确,扎实推进,经过多轮控制功能核查,逻辑验证,确保DCS系统组态可靠性。在调试与试验阶段,智能控制团队梳理并完善重要辅机、主机大联锁等保护逻辑及定值,通过与业主、调试及安装单位构建高效协同机制,快速响应并攻克调试难题,确保调试工作稳步推进。团队充分发挥专业优势,同步推进智能报警与APS一键启停优化工作,不仅助力整套调试期间机组实现快速启停,争取调试时间,更大幅降低运行人员操作与监盘强度,保障了机组安全稳定运行。
面对整套启动调试时间紧迫、系统联调复杂度高的严峻挑战,自控与数智化中心携手电气中心、调试与试验中心,开启了一场协同攻坚战。大家紧密配合,“随叫随到”,以高度的责任感保障机组按计划进入168试运。试运期间,智能控制团队24小时轮班值守,凭借精湛技术和严谨态度,实现设备零非停。
后续自控与数智化中心将逐步开展F级燃机冬季工况下的控制优化,第二台H级燃机的调试和APS优化等工作;同时有序开展保障机组智慧电厂建设,进一步提升两台燃机的智能化运行水平。

在全力保障上海重燃项目的同时,自控与数智化中心在DCS自主可控改造上持续发力,再创佳绩。继清河电厂1号机组改造投运后,由能研院总承包的本溪电厂2号机组DCS自主可控改造工程于2025年6月30日圆满完成168小时验证,正式投入运营。
本溪项目改造范围广泛,涵盖了2号机组DCS、DEH/ETS、MEH/METS、脱硫、辅控等各系统。项目团队克服时间紧、任务重等困难,提前4天完成所有施工、安装、组态及冷态调试工作,机组于6月23日一次并网成功,6月30日顺利通过168试运行。(自控与数智化技术中心 张霁崴 杨克良)
